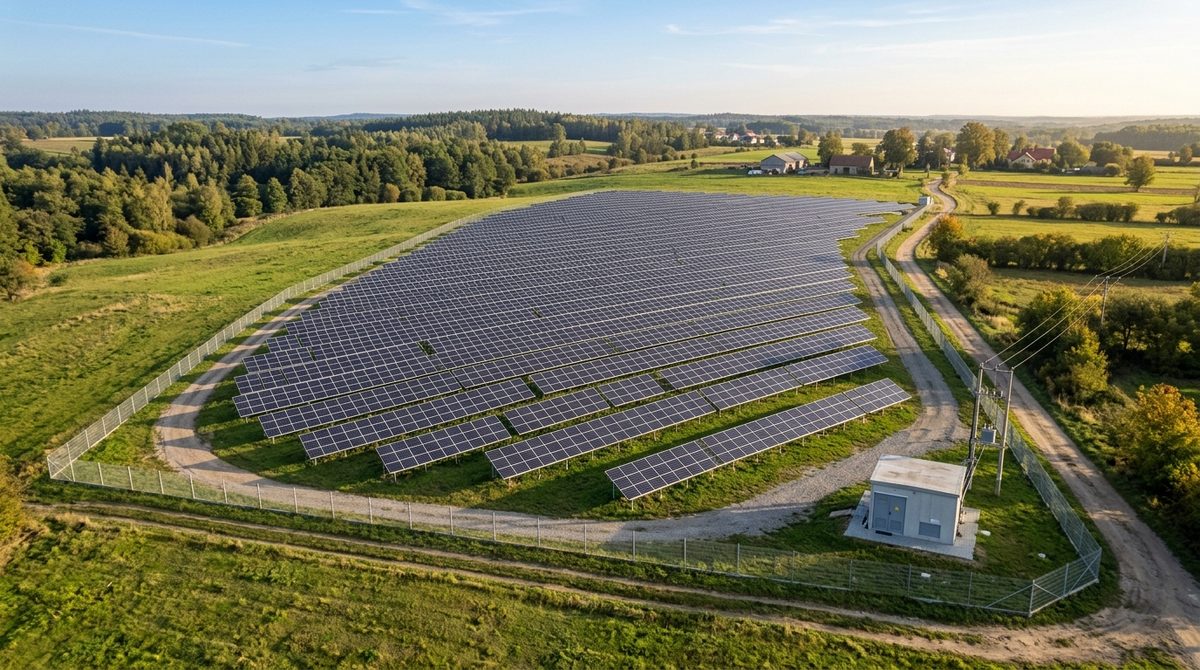

Zastanawiasz się, ile kosztuje budowa farmy fotowoltaicznej 1 MW i czy Twój budżet sprosta temu wyzwaniu? Według danych Instytutu Energetyki Odnawialnej średnie nakłady inwestycyjne na taką instalację wynoszą od 2,5 do 3,1 mln zł netto. W tym artykule znajdziesz szczegółowy kosztorys komponentów, dowiesz się, jakie opłaty generuje przyłącze do sieci oraz poznasz realne koszty przygotowania i dzierżawy gruntu.
Z tego artykułu dowiesz się:
- jakie są średnie nakłady inwestycyjne na naziemną farmę fotowoltaiczną o mocy 1 MW w Polsce
- ile hektarów powierzchni zajmuje komercyjna elektrownia słoneczna tej wielkości
- jakie koszty generują poszczególne elementy instalacji, takie jak moduły bifacjalne, inwertery czy stacja transformatorowa
- jakie warunki techniczne i formalne trzeba spełnić, aby uzyskać przyłączenie do sieci elektroenergetycznej
- ile prądu rocznie wytwarza instalacja 1 MW i jakie są dostępne modele sprzedaży energii
- jakie są roczne koszty operacyjne OPEX oraz jak długo trwa zwrot z takiej inwestycji
Od czego zależy całkowity koszt budowy farmy fotowoltaicznej 1 MW?
Myślisz o budowie przemysłowej elektrowni słonecznej? To spore wyzwanie inżynieryjne i finansowe, dlatego przed wbiciem pierwszej łopaty musisz poznać realia polskiego rynku. Instytut Energetyki Odnawialnej w danych z 2024 r. podaje, że średnie nakłady inwestycyjne (CAPEX) na naziemną instalację o mocy 1 MW wynoszą od 2,5 do 3,1 mln zł netto. W przeliczeniu na jednostkę mocy oznacza to wydatek rzędu 2500–3100 zł/kW.
Ostateczny koszt zależy od specyfiki Twojej działki i wybranych technologii. Rzeźba terenu oraz nośność gruntu bezpośrednio determinują typ konstrukcji wsporczej i głębokość palowania. Ogromną rolę odgrywa też odległość od punktu przyłączenia do sieci, za który odpowiada Twój Operator Systemu Dystrybucyjnego (OSD). Gdy musisz pociągnąć długą linię kablową średniego napięcia (SN), nakłady na farmę PV wzrosną o kilkadziesiąt, a nierzadko nawet o kilkaset tysięcy złotych.
Kolejny wydatek to dedykowana stacja transformatorowa SN/nn oraz same urządzenia. Standardem na polskim rynku stały się moduły bifacjalne (dwustronne), absorbujące promieniowanie docierające również do tylnej części ogniw. Płacisz za nie nieco więcej na starcie, ale w zamian zyskujesz większą produkcję energii z hektara i obniżasz koszt wytworzenia prądu w całym cyklu życia instalacji.
Kosztorys inwestycji – szczegółowe zestawienie wydatków na instalację 1 MW
Podziel swój budżet na kilka głównych grup. Najwięcej pochłoną komponenty elektroenergetyczne, przede wszystkim panele fotowoltaiczne i inwertery stringowe. Inwestorzy na farmach 1 MW najchętniej wybierają inwertery łańcuchowe – dają elastyczność przy sterowaniu pracą łańcuchów i chronią przed dużymi stratami, jeśli pojedyncze urządzenie ulegnie awarii.
Drugi duży wydatek obejmuje infrastrukturę przyłączeniową oraz stację transformatorową SN/nn. Kupujesz tu:
- transformator,
- rozdzielnice średniego oraz niskiego napięcia,
- układy zabezpieczeń,
- telemechanikę do zdalnego sterowania farmą przez OSD.
Koszt samego przyłącza zależy wprost od długości trasy kablowej oraz ewentualnej konieczności rozbudowy sieci operatora.
Spójrz na uśredniony podział wydatków dla farmy 1 MW, opracowany na bazie danych IEO z 2024 r. To właśnie te proporcje kształtują wskaźnik LCOE, czyli uśredniony koszt wytworzenia energii elektrycznej:
| Kategoria wydatku | Szacowany koszt (PLN netto) | Udział w CAPEX (%) |
|---|---|---|
| Moduły fotowoltaiczne (np. moduły bifacjalne) | 1 000 000 – 1 250 000 | 40% |
| Konstrukcje wsporcze i systemy montażowe | 300 000 – 370 000 | 12% |
| Inwertery stringowe oraz okablowanie DC/AC | 325 000 – 400 000 | 13% |
| Stacja transformatorowa SN/nn i infrastruktura przyłącza | 375 000 – 470 000 | 15% |
| Prace ziemne, montaż mechaniczny i elektryczny | 350 000 – 430 000 | 14% |
| Projekt budowlany, ekspertyzy i procedury formalne | 150 000 – 180 000 | 6% |
| Razem | 2 500 000 – 3 100 000 | 100% |
Miej na uwadze, że trudne warunki gruntowo-wodne podbiją ostateczny rachunek. Jeżeli Twoja działka wymaga wzmocnienia podłoża albo niestandardowych fundamentów pod stację transformatorową, budżet prac ziemnych wzrośnie.
Wymagania gruntowe i koszty przygotowania terenu pod elektrownię słoneczną
Dobrze dobrana działka decyduje o tym, ile zarobisz na farmie fotowoltaicznej 1 MW. Ile miejsca potrzebujesz? Według analiz IEO z 2024 r. naziemna instalacja tej wielkości zajmuje w Polsce od 1,2 do 2,0 ha. Dokładny metraż wymusza kąt nachylenia paneli, odstępy między rzędami stołów montażowych chroniące przed wzajemnym zacienianiem oraz sam kształt gruntu.
Polskie prawo sprzyja budowie na gruntach niskich klas bonitacyjnych: IV, V, VI oraz nieużytkach. Ziemia rolna klas I–III podlega ścisłej ochronie, więc w urzędowej praktyce odrolnienie jej pod fotowoltaikę graniczy z cudem. Gdy dla danego obszaru brakuje Miejscowego Planu Zagospodarowania Przestrzennego (MPZP), musisz uzyskać decyzję o warunkach zabudowy, a to wydłuża formalności.
Zanim podpiszesz wieloletnią umowę dzierżawy, zleć badania geotechniczne gruntu. Zbadaj poziom wód gruntowych, korozyjność gleby i wykonaj próby wyrywania pali (tzw. pull-out test), aby uniknąć montażu niedopasowanej konstrukcji. Przygotowanie terenu obejmuje również:
- ogrodzenie z podwaliną,
- system monitoringu wizyjnego CCTV,
- oświetlenie,
- utwardzoną drogę dojazdową dla ciężkiego sprzętu serwisowego.
Wszystkie te pozycje podnoszą początkowe nakłady na farmę PV, jednak bez nich nie przejdziesz odbioru technicznego i nie ubezpieczysz majątku.
Formalności i etapy administracyjne krok po kroku
Budowa komercyjnej fotowoltaiki wymaga przejścia przez wielomiesięczny labirynt urzędowy. Ustawa o odnawialnych źródłach energii traktuje instalację o mocy do 1 MW jako małą instalację OZE (według stanu prawnego na 2024 r.). Omija Cię więc ubieganie się o koncesję na wytwarzanie prądu – składasz jedynie wniosek o wpis do rejestru wytwórców energii w małej instalacji (MIOZE), prowadzonym przez Urząd Regulacji Energetyki (URE).
Przejdziesz przez osiem kolejnych etapów:
- Zabezpieczenie praw do gruntu – podpisujesz umowę dzierżawy działki (najczęściej na okres 20–29 lat) z prawem do dysponowania nieruchomością na cele budowlane.
- Uzyskanie decyzji środowiskowej – składasz wniosek do wójta, burmistrza lub prezydenta miasta, co zależnie od przyrody i lokalizacji wymusi niekiedy sporządzenie pełnego raportu oddziaływania na środowisko.
- Uzyskanie warunków zabudowy – załatwiasz ten dokument, jeśli gmina nie uchwaliła MPZP dla Twojego obszaru.
- Uzyskanie warunków przyłączenia do sieci elektroenergetycznej – składasz formalny wniosek do OSD wraz z kompletem dokumentów technicznych oraz prawnych.
- Projekt budowlany i pozwolenie na budowę – zlecasz wielobranżowy projekt budowlany i czekasz na zatwierdzenie go przez starostwo powiatowe.
- Budowa i montaż instalacji – ekipy wykonują prace ziemne, montaż mechaniczny stołów, modułów, inwerterów oraz stacji transformatorowej.
- Procedura przyłączeniowa i odbiory techniczne – zgłaszasz gotowość instalacji, przeprowadzasz testy, a OSD zakłada układ pomiarowo-rozliczeniowy.
- Wpis do rejestru MIOZE – rejestrujesz instalację u Prezesa URE, zanim popłynie z niej pierwszy rozliczony prąd.
Uzyskanie warunków przyłączenia do sieci i zabezpieczenie finansowe
Warunki przyłączenia do sieci 1 MW to obecnie wąskie gardło każdej inwestycji. Twój Operator Systemu Dystrybucyjnego weryfikuje wydolność lokalnej sieci SN oraz stacji transformatorowych. Składając wniosek, musisz wnieść ustawową zaliczkę na poczet opłaty przyłączeniowej, naliczaną za każdy kilowat wnioskowanej mocy.
Lawina wniosków sprawiła, że sieci w wielu częściach Polski utraciły wolne moce. Operatorzy masowo odsyłają inwestorów z kwitkiem, tłumacząc się ograniczeniami technicznymi lub ekonomicznymi. Jeśli zdobędziesz pozytywne warunki przyłączeniowe, zyskujesz atut, który potwierdza rynkową wartość Twojego projektu i otwiera drogę na plac budowy.
Ile można zarobić na farmie PV o mocy 1 MW?
Ile zostanie w Twojej kieszeni? Twój roczny przychód zależy od wolumenu wygenerowanego prądu oraz wybranego modelu sprzedaży. Naziemna farma o mocy 1 MW wytwarza w Polsce średnio 1000–1050 MWh prądu rocznie (dane IEO z 2024 r.). Zysk zależy więc od stawek, jakie wynegocjujesz na rynku.
Wybierasz spośród trzech ścieżek handlowych:
- Aukcje OZE – system wsparcia nadzorowany przez Urząd Regulacji Energetyki daje Ci gwarancję ceny w kontrakcie różnicowym na 15 lat, co ułatwia zdobycie kredytu w banku. Podczas aukcji przeprowadzonych przez URE minimalna cena sprzedaży prądu z instalacji fotowoltaicznych ukształtowała się na poziomie 244,80 zł/MWh w 2024 roku oraz 216,90 zł/MWh w 2025 roku (przy cenie referencyjnej 389 zł/MWh).
- Sprzedaż na Towarowej Giełdzie Energii (TGE) lub do spółki obrotu – zarabiasz według cen rynkowych (np. w indeksach RDN lub kontraktach terminowych). Korzystasz przy wysokich stawkach na giełdzie, ale bierzesz na siebie ryzyko zmienności oraz zjawisko autokanibalizmu cenowego, kiedy w słoneczne południe ceny na rynku spot gwałtownie spadają.
- Wieloletnia umowa cPPA (Corporate Power Purchase Agreement) – podpisujesz długoterminowy kontrakt na bezpośrednią sprzedaż zielonej energii z odbiorcą przemysłowym, zyskując przewidywalne stawki i spokój od wahań giełdowych.
Ten segment stale przyciąga kapitał. Z danych Urzędu Regulacji Energetyki wynika, że na koniec 2024 r. w przedziale 50 kW–1 MW działało w Polsce 5 741 instalacji PV o łącznej mocy 4 547 MW. Daje to aż 88% całkowitej mocy zainstalowanej w rejestrze MIOZE (URE, 2025 r.). Właśnie te elektrownie dźwigają na swoich barkach dużą część polskiego miksu OZE.
Jaki jest czas zwrotu i koszty eksploatacji (OPEX) farmy fotowoltaicznej?
Nie oceniaj rentowności wyłącznie przez pryzmat wydatków startowych CAPEX. Równie mocno na wskaźnik LCOE i zysk w horyzoncie 20–25 lat wpływają roczne koszty operacyjne (OPEX).
Twój budżet na utrzymanie farmy musi uwzględniać stałe pozycje:
- Obsługa techniczna i serwis O&M (Operation & Maintenance) – wydajesz środki na przeglądy stacji trafo oraz inwerterów, badania termowizyjne modułów, mycie paneli i koszenie trawy wokół stołów.
- Dzierżawa gruntu – co roku płacisz właścicielowi gruntu umówioną stawkę, którą waloryzujesz o wskaźnik inflacji.
- Podatek od nieruchomości – odprowadzasz daninę od powierzchni zajętej pod prowadzenie działalności oraz podatek od wartości budowli (ogrodzenia, dróg i elementów budowlanych stacji transformatorowej).
- Ubezpieczenie majątkowe i OC – zabezpieczasz instalację przed gradobiciem, pożarem, huraganem, kradzieżą elementów oraz stratami finansowymi z powodu przestoju.
- Monitoring i ochrona – opłacasz telemetrię, transfer danych ze stacji pogodowych oraz fizyczny dozór agencji ochrony.
- Koszty bilansowania handlowego – rozliczasz się z podmiotem odpowiedzialnym za bilansowanie (POB) za odchylenia między planowaną a faktyczną produkcją oddaną do sieci.
Jeśli utrzymasz stabilną produkcję na poziomie 1000–1050 MWh rocznie i zabezpieczysz dobre stawki w aukcjach OZE lub umowach długoterminowych, zwrot z inwestycji wypada zazwyczaj w okolicach 6–9 lat. Twój ostateczny bilans zdeterminuje oprocentowanie kredytu oraz ceny, po jakich sprzedasz prąd w godzinach profilu produkcji słonecznej.
Na co zwrócić uwagę, wybierając generalnego wykonawcę (EPC)?
Wybór firmy realizującej kontrakt w formule EPC (Engineering, Procurement, Construction) przesądzi o powodzeniu całego przedsięwzięcia. Błędy montażowe drastycznie obniżą sprawność elektrowni i przyniosą straty liczone w setkach tysięcy złotych.
Zanim podpiszesz umowę, sprawdź te kwestie:
- Doświadczenie i referencje w segmencie komercyjnym – przejrzyj zrealizowane projekty o mocy co najmniej 1 MW podłączone do OSD w ciągu ostatnich 2–3 lat, ponieważ budowa na gruncie rządzi się innymi prawami niż instalacje dachowe.
- Gwarancja wskaźnika wydajności (Performance Ratio – pR) – wymagaj od wykonawcy gwarancji wskaźnika PR na poziomie przekraczającym 80–82%, co potwierdzi prawidłowy dobór okablowania, kątów nachylenia i brak strat na złączach.
- Dobór komponentów od uznanych producentów – upewnij się, że w projekcie znalazły się certyfikowane moduły bifacjalne z list sprawdzonych marek oraz inwertery stringowe z polskim serwisem gwarancyjnym.
- Zabezpieczenia terminowe i kary umowne – dopilnuj, aby umowa EPC precyzowała harmonogram prac, terminy odbiorów przez OSD oraz kary umowne za niedotrzymanie kolejnych etapów.
- Jakość wykonania stacji transformatorowej – stacja trafo to serce elektrowni, a usterki fabryczne lub montażowe urządzeń średniego napięcia sprawią, że operator sieci natychmiast odmówi odbioru.
Dopracowany projekt techniczny, solidny wykonawca oraz bezpiecznie sformułowany kontrakt EPC sprawią, że nakłady na farmę PV zamienią się w stabilne źródło dochodu na ponad dwie dekady.
Informacja
Tresci publikowane w serwisie EnergiaDlaPrzyszlosci.pl maja charakter informacyjny i edukacyjny. Ceny instalacji, stawki dofinansowania, taryfy i warunki programow wsparcia zmieniaja sie, a podane wyliczenia sa szacunkowe i zaleza od zuzycia energii, lokalizacji oraz parametrow instalacji. Przed decyzja inwestycyjna zweryfikuj aktualne warunki u operatora programu i skonsultuj sie z uprawnionym instalatorem lub doradca energetycznym.
